不動産売買で確認したい埋蔵文化財包蔵地の注意点と対応策の実務知識

不動産売買で確認したい埋蔵文化財包蔵地の注意点と対応策の実務知識

「売ろうとしている土地が埋蔵文化財包蔵地かもしれないけれど、何を確認すればいいのか分からない…」

「不動産売買で文化財保護法の届出や試掘調査、出土品への対応まで必要になったら、費用や工期はどうなるの?」



不動産売買で埋蔵文化財包蔵地に関わると、売却も購入も、通常の土地取引とは違う確認が欠かせません。文化財保護法に基づく届出、試掘調査の可能性、出土品が見つかった場合の扱い、さらに個人と事業者で異なる費用負担まで、知らずに進めると後から大きな負担やトラブルにつながります。この記事では、売主・買主の双方が押さえるべき注意点を整理し、不安を減らしながら適切に判断するための実務知識を分かりやすく解説します。





不動産売買で見落とせない埋蔵文化財包蔵地とは何か

不動産売買で「埋蔵文化財包蔵地」と聞くと、多くの方が“価格が下がるのでは”と身構えます。けれど本質は、土地の価値そのものより、将来の建築・解体・造成など掘削を伴う工事に、届出や調査が入って計画が動く可能性がある点です。まずは用語を整理し、包蔵地がどのように把握されているかを押さえましょう。基礎を押さえるほど、後の判断が軽くなります。

不動産売買で見落とせない埋蔵文化財包蔵地とは何か

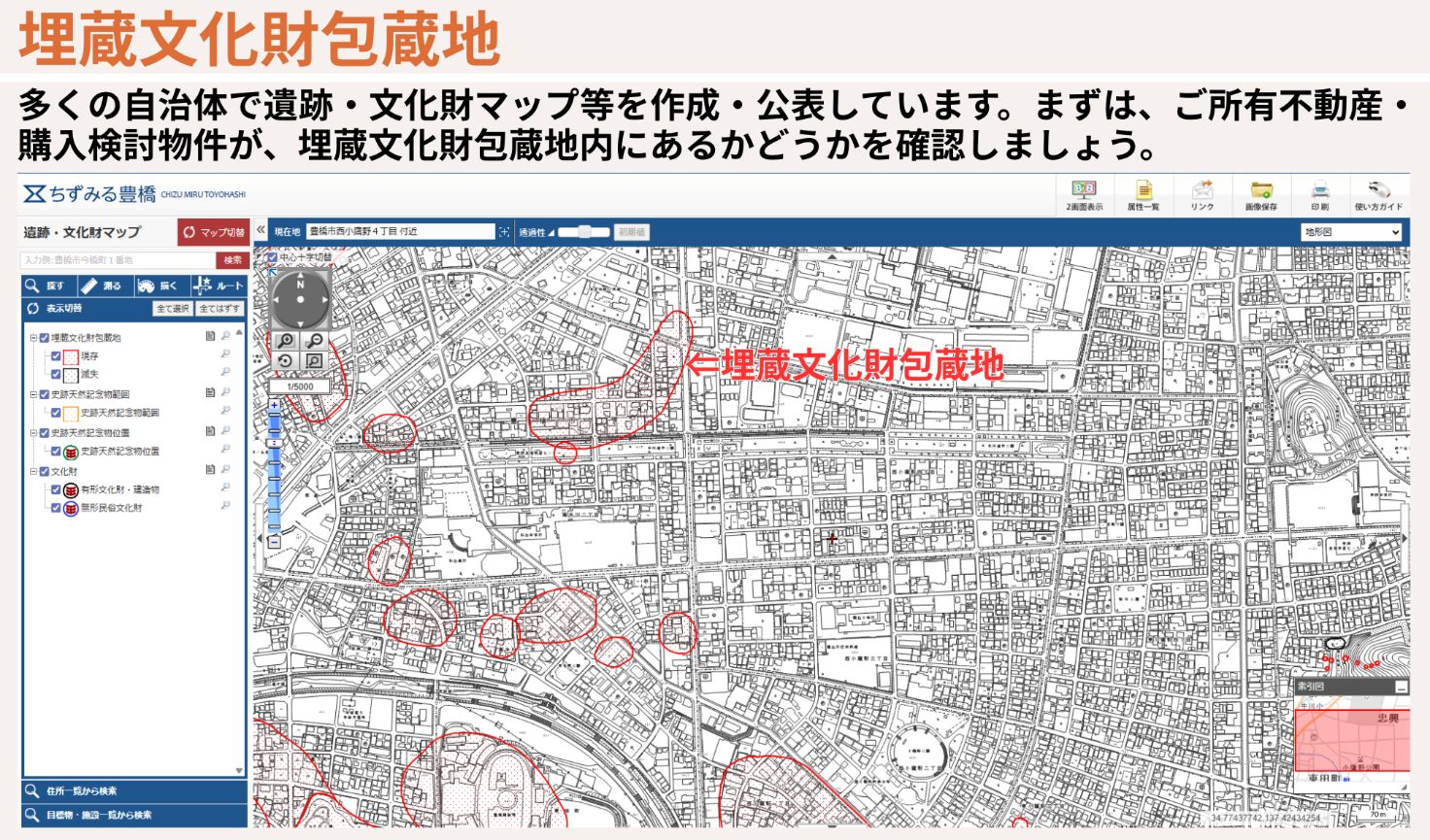

出典:豊橋市>豊橋市西小鷹野4丁目付近より一部抜粋



埋蔵文化財と埋蔵文化財包蔵地の違い

埋蔵文化財は、地中に残る遺跡(遺構・遺物)そのものを指します。一方、埋蔵文化財包蔵地は「その埋蔵文化財が存在し得る範囲として把握されている土地」です。包蔵地は“面”で示されるため、同じ区域でも深さや密度は場所により異なります。さらに重要なのは、包蔵地だからといって必ず遺構が出るとは限らず、逆に包蔵地外でも工事中に発見される可能性があることです。売買では“可能性の管理”として理解すると、判断がぶれません。買主様への説明では「顕在化するのは工事時点」と明確に伝えると誤解が減ります。運用は自治体差があるため、担当窓口で確認しましょう。



周知の埋蔵文化財包蔵地はどのように把握されているのか

文化財保護法の手続きで中心になるのが「周知の埋蔵文化財包蔵地」です。過去の発掘、表面採集、伝承などで遺跡の存在が知られている区域を、自治体が遺跡地図・遺跡台帳で示しているものです。確認は、まず自治体の地図サイトで当たりを付け、最終的に文化財担当へ地番で照会します(電話回答不可の自治体もあります)。照会結果は「全部該当」「一部該当」などで返ることがあり、境界の扱いまで確認しておくと実務で困りません。照会結果は書面で残し、物件資料と重要事項説明に反映させるのが理想です。運用は自治体により異なるため、担当課へ照会しましょう。



不動産売買で問題になるのは「届出が必要」ではなく「将来の工事に制約が出るか」

不動産売買をしただけで、直ちに届出が必要になるわけではありません。影響が出るのは、建替え・解体・造成・擁壁・浄化槽・地盤改良など“掘る工事”をする局面です。ここで立会や試掘が入ると、工期・費用・設計に影響します。現場では、買主の不安は「将来の自由度」と「着工できる時期」に集中します。売買前に、どの工事が届出対象になり得るか、60日前ルールを踏まえた工程が必要かを説明できると、交渉が一気に現実的になります。将来の建替え予定がある買主ほど影響が大きいため、購入目的の確認が欠かせません。最終判断は自治体の教育委員会へ必ず確認しましょう。

不動産売買で問題になるのは「届出が必要」ではなく「将来の工事に制約が出るか」

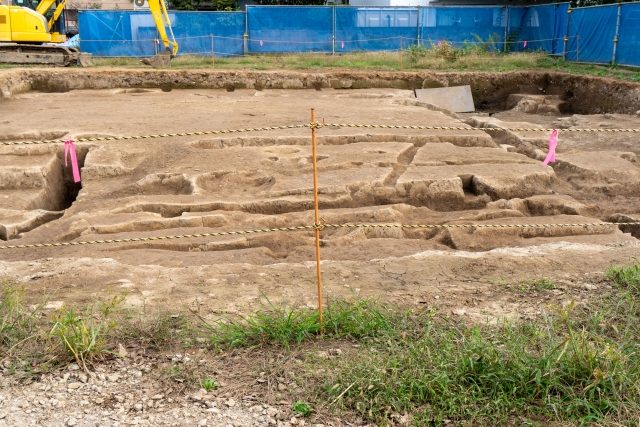

※埋蔵文化財の試掘現場





文化財保護法で何が求められるのかを最初に押さえよう

包蔵地の取扱いは、思い込みで判断すると危険です。文化財保護法は、周知の埋蔵文化財包蔵地で土木工事などの開発を行う場合、教育委員会等へ事前の届出等を求めています。届出が出ると、行政側が立会・試掘・発掘調査などの取扱いを決めます。売買の段階で、どの工事が届出対象になり得るかを理解しておくと段取りが整います。まず全体像を先に掴みましょう。



工事着手前の届出が必要になる場面

周知の埋蔵文化財包蔵地で、調査以外の目的(建築・造成等)で地面を掘削する場合、工事着手の60日前までに届出が求められます。民間工事は法93条の届出、国や自治体の事業は法94条の通知という整理が一般的です。届出では、掘削範囲・深さを朱書きするなど、図面添付を求められることが多く、基礎の根切り、杭工事、地盤改良も対象になり得ます。なお、届出者は施主(工事を計画する側)とされるのが通常で、施工会社任せにせず責任主体を確認することが大切です。自治体の受付締切や事前相談で、実質的に“さらに前倒し”が必要な場合もあります。最新の運用は担当窓口で事前に確認しておきましょう。

文化財保護法

(調査のための発掘に関する届出、指示及び命令)

第九十二条 土地に埋蔵されている文化財(以下「埋蔵文化財」という。)について、その調査のため土地を発掘しようとする者は、文部科学省令の定める事項を記載した書面をもつて、発掘に着手しようとする日の三十日前までに文化庁長官に届け出なければならない。ただし、文部科学省令の定める場合は、この限りでない。

2 埋蔵文化財の保護上特に必要があると認めるときは、文化庁長官は、前項の届出に係る発掘に関し必要な事項及び報告書の提出を指示し、又はその発掘の禁止、停止若しくは中止を命ずることができる。



(土木工事等のための発掘に関する届出及び指示)

第九十三条 土木工事その他埋蔵文化財の調査以外の目的で、貝づか、古墳その他埋蔵文化財を包蔵する土地として周知されている土地(以下「周知の埋蔵文化財包蔵地」という。)を発掘しようとする場合には、前条第一項の規定を準用する。この場合において、同項中「三十日前」とあるのは、「六十日前」と読み替えるものとする。

2 埋蔵文化財の保護上特に必要があると認めるときは、文化庁長官は、前項で準用する前条第一項の届出に係る発掘に関し、当該発掘前における埋蔵文化財の記録の作成のための発掘調査の実施その他の必要な事項を指示することができる。



(国の機関等が行う発掘に関する特例)

第九十四条 国の機関、地方公共団体又は国若しくは地方公共団体の設立に係る法人で政令の定めるもの(以下この条及び第九十七条において「国の機関等」と総称する。)が、前条第一項に規定する目的で周知の埋蔵文化財包蔵地を発掘しようとする場合においては、同条の規定を適用しないものとし、当該国の機関等は、当該発掘に係る事業計画の策定に当たつて、あらかじめ、文化庁長官にその旨を通知しなければならない。

2 文化庁長官は、前項の通知を受けた場合において、埋蔵文化財の保護上特に必要があると認めるときは、当該国の機関等に対し、当該事業計画の策定及びその実施について協議を求めるべき旨の通知をすることができる。

3 前項の通知を受けた国の機関等は、当該事業計画の策定及びその実施について、文化庁長官に協議しなければならない。

4 文化庁長官は、前二項の場合を除き、第一項の通知があつた場合において、当該通知に係る事業計画の実施に関し、埋蔵文化財の保護上必要な勧告をすることができる。

5 前各項の場合において、当該国の機関等が各省各庁の長(国有財産法(昭和二十三年法律第七十三号)第四条第二項に規定する各省各庁の長をいう。以下同じ。)であるときは、これらの規定に規定する通知、協議又は勧告は、文部科学大臣を通じて行うものとする。



出典:e-GOV法令検索>文化財保護法より一部抜粋



売買しただけでは終わらず建築・解体・造成で影響が表面化する理由

買主の目的は「買って終わり」ではなく「使うこと」です。包蔵地では、工事計画の段階で事前相談→届出→立会・試掘→結果に応じて現状保存か記録保存(発掘調査)という流れが生じ得ます。保存が難しい場合、事前に発掘調査を行って記録を残す考え方が示されています。つまり売買の“数か月後”に、工程や予算の現実が突きつけられる構図です。だから契約前に「建築を急ぐのか」「当面は現況利用か」を擦り合わせるほど、判断はぶれません。設計変更の余地を残すほど、現状保存に寄せられる可能性が上がります。運用は自治体差があるため、担当窓口で確認しましょう。



届出の相手先と相談先を誤らないための基本

条文上の届出先は文化庁長官と整理されますが、実務は都道府県・政令指定都市等の教育委員会が窓口になり、市区町村の文化財担当が受付・案内を担うことが多いです。建築確認の窓口と別部署である点が初心者の落とし穴です。計画段階で文化財担当に相談できれば、掘削深さの調整、盛土での回避、杭位置の変更など、現状保存に寄せる工夫も取りやすくなります。まずは「どの課が窓口か」を特定するだけでも、手続きの迷子を防げます。文化財担当と建築会社を早めにつなぐと、二重の手戻りを防げます。運用は自治体により異なるため、担当課へ照会しましょう。

届出の相手先と相談先を誤らないための基本

※試掘調査のイメージ





売却する土地が埋蔵文化財包蔵地にあると何が変わるのか

売主にとって大切なのは、「包蔵地だから売れない」と決めつけないことです。影響の出方は、買主が建替えを想定するのか、当面は現況利用するのかでも変わります。売却前に情報を整え、調査・届出の可能性を説明できる状態にしておくと、交渉は合理的になり、トラブルも予防できます。売却活動は“説明の準備”から始めるのが安全です。



売主が先に確認しておくべき遺跡地図・台帳・過去の建築履歴

売主側でまず行うのは、遺跡地図・遺跡台帳で該当状況を確認し、文化財担当に「包蔵地の範囲」「遺跡名」「過去の調査履歴」の照会を入れることです。加えて、既存建物があるなら建築時の確認資料、地盤改良や井戸・浄化槽など掘削履歴が強い材料になります。買主に渡せる形で要点をまとめておくと、建築会社の事前検討も早く進みます。結果的に、契約までの往復質問が減り、値引き要請の“根拠”が弱まります。照会返信に遺跡名が記載されることも多く、正確な記載と説明に役立ちます。運用は自治体差があるため、担当窓口で確認しましょう。



告げずに進めると価格交渉より深刻なトラブルになりやすい

包蔵地である事実を十分に共有しないまま契約すると、着工直前に届出や試掘が必要と分かり、買主の計画が崩れます。すると「重要事項説明が不十分だった」「契約の前提が違う」といった争点になり、単なる値引きでは収まりません。重要事項説明では法令に基づく制限等を説明する枠組みがあり、国土交通省が照会先も整理しています。売主としては、隠すほど不利になります。最初に丁寧に告げ、照会結果を共有することが、結果として最短ルートです。説明不足が長期の紛争化につながると、売主側の時間的損失も大きくなります。運用は自治体により異なるため、担当課へ照会しましょう。



売れにくさの本質は価格だけでなく買主の不安を残しやすいこと

包蔵地の売買で停滞する理由は、価格よりも“不安が言語化できない”ことです。買主にとって最悪なのは「結局、いつ建てられるのか分からない」「費用が読めない」という状態。逆に、届出は60日前、試掘の可能性、判断は教育委員会、個人住宅は公費制度がある場合も――と見通しを示せれば、安心材料になります。私は媒介実務で、包蔵地の説明は“結論”より“手順”を語った方が伝わると感じます。買主の不安が整理されるほど、価格交渉は穏やかになります。断定で安心させるより、選択肢を示して主体的に判断してもらう方が信頼は高まります。最終判断は自治体の教育委員会へ必ず確認しましょう。





購入前に知っておきたい届出から試掘調査までの一連の流れ

購入検討の段階で把握したいのは、「買った後に何が起きるか」を時系列でイメージできることです。典型は、工事計画→事前相談→届出→立会・試掘→結果により現状保存か記録保存(発掘調査)という流れです。ここに金融機関の融資日程や仮住まい計画も絡むため、購入前から工程の“幅”を持つことが安全策になります。手続きは順番を間違えないことが肝心です。



購入後すぐ建てられるとは限らない理由

包蔵地での工事は、届出が“工事着手の60日前”とされるため、着工までの手続き期間を見込む必要があります。さらに立会・試掘が入れば、日程調整、結果整理、設計見直しの時間が追加されます。ローン実行日や引渡し、解体工事の段取りを最短工程だけで組むと破綻しやすいので、私は実務で「60日+調整期間」を前提に工程表を引くよう勧めています。自治体によっては計画段階の早期相談を推奨しているため、購入前に相談できるほど安全です。契約条件や引渡し時期を決める際も、この時間リスクを織り込む視点が必要です。最新の運用は担当窓口で事前に確認しておきましょう。



試掘調査は何を確認するために行われるのか

試掘調査は、工事予定地の掘削が埋蔵文化財に影響するかを確認するための“確認調査”です。敷地の一部に試掘溝を設け、遺構の有無や深さ、分布を把握します。遺構がない、または影響が小さいと判断されれば、立会で足りる場合や、工事方法の調整で進められる場合もあります。行政が試掘を行う場合もあるとされ、実施主体・日程の調整は自治体の運用に従います。まずは「何を確認する調査か」を理解しておくと、結果説明が飲み込みやすくなります。試掘は“ゼロ回答”もあり得るため、必要以上に恐れず、段取りとして受け止めましょう。運用は自治体差があるため、担当窓口で確認しましょう。



試掘の結果で本調査や工事計画の見直しにつながることがある

試掘で遺構が確認されると、設計変更(基礎形式、杭位置、掘削深さ、盛土計画など)で現状保存できるかを協議します。保存できない場合は、記録保存のための発掘調査(本調査)へ進むことがあります。本調査は現場作業だけでなく、図面・写真整理や報告書作成まで含むため、期間が長くなりやすい点も押さえてください。購入前から建築会社と「変更余地」を話しておくと、結果が出た後の手戻りが減り、総費用も抑えやすくなります。事業者の場合は、資金計画に“調査枠”を別建てで確保しておくと判断が早くなります。運用は自治体により異なるため、担当課へ照会しましょう。





出土品が出た場合にどうなるのか

出土品が見つかった場面は、初心者の方にとって最も不安が大きいところです。結論はシンプルで、「現状を保ち、勝手に処分せず、届出と指示に従う」ことが最優先です。文化財保護法は、新たな遺跡の発見があった場合の届出や、出土品の提出についても定めています。事前に基本を知っているだけで、現場の混乱は小さくできます。想定しておけば、現場で慌てずに済みます。

出土品が出た場合にどうなるのか



出土品を勝手に持ち帰ってはいけない理由

出土した遺物(出土品)は、所有者が明らかな場合を除き、発見者が所轄警察署長へ提出する仕組みとされています。鑑査の結果、文化財と認められ所有者が判明しないものは、原則として都道府県等に帰属する整理が示されています。文化庁の報告でも、文化財と認定された出土品の多くは所有者不明で国庫に帰属し、原則として地方公共団体へ譲与される運用が示されています。つまり「土地を買った=地下の遺物も自分の物」とは言い切れないのが現実です。だからこそ、発見時は写真撮影だけで終わらせず、必ず所定の手続きを踏みましょう。連絡経路を一本化し、現場を保全することが最優先です。最終判断は自治体の教育委員会へ必ず確認しましょう。



工事中断・追加調査・保存協議が必要になるケース

工事中に埋蔵文化財を発見した場合、その土地の所有者または占有者は、現状を変更せずに届出を行う必要があると整理されています。教育委員会等は必要に応じ、工事の中止・停止等の判断をし得るとされ、その後は包蔵地と同様の流れで取扱いが決まります。実務では、発見箇所の範囲確認や記録のために追加調査が入り、工程が組み替わることがあります。施工者側の判断で埋め戻すのは絶対に避け、現場責任者と行政窓口を早期につなぐことが、損失を最小化します。届出が必要な場面を「周知の包蔵地かどうか」で決めつけないことも重要です。最新の運用は担当窓口で事前に確認しておきましょう。



工期と費用に影響する局面を契約前に想定しておく重要性

出土のリスクはゼロにできません。だからこそ契約前に、①掘削を伴う工事内容、②着工までの想定日数、③追加調査が出た場合の費用負担の考え方、④設計変更で回避する優先順位、を整理しておくと安心です。売買契約では、引渡し後に工事が控えていることが多いため、スケジュールに余裕を持たせる説明が欠かせません。私は、買主が建替え前提の案件では、引渡し後の手続きで遅れが出る可能性を“事前に言語化する”ことを強く勧めています。必要なら、契約条項(特約)で工程調整の考え方を共有しておくと安心です。運用は自治体差があるため、担当窓口で確認しましょう。





一般消費者と事業者では費用負担がどう違うのか

包蔵地で最も誤解が多いのが費用負担です。文化庁は、保存が難しい場合に記録保存の発掘調査を行い、その経費について開発事業者に協力を求める考え方(事業者負担)を示しています。一方で、個人が営利目的ではなく行う住宅建設等では、公費(国庫補助等)で実施される制度があるとも整理されています。原則と例外を分けて理解することが、冷静な判断につながります。原則と例外を混同しないのがコツです。



発掘調査費用は原則として原因者負担で考えられる

開発の届出等が出ると、教育委員会等は取扱いを決め、保存が難しければ記録保存のために発掘調査を行います。その経費について開発事業者に協力を求める枠組みが示されています。実務ではこれが「原因者負担」として理解され、事業側で予算と工程を持つのが一般的です。なお、費用負担の明文規定が乏しい一方、運用として協力を求める仕組みが説明されており、事業者は“法令手続き+行政協議”のセットで捉える必要があります。試掘が入る可能性も含め、事業計画に余白を作ることが実務の要諦です。見積書に「埋蔵文化財調査対応を別枠」としておくと、社内稟議が通りやすくなります。運用は自治体により異なるため、担当課へ照会しましょう。



個人の自己居住用住宅では公費対応となることがある

個人が非営利で行う住宅建設等は、原因者に負担を求めることが適当でない場合があり、国庫補助等の公費で実施される制度があるとされています。ここは一般消費者にとって大きな安心材料です。ただし、全てが公費とは限らず、調査の種類(試掘か本調査か)、工事規模、同一敷地での再工事などで扱いが変わることもあります。自治体によっては、事前相談の時点で「公費になる条件」まで案内してくれるため、購入前に照会しておくほど安全です。公費でも“時間リスク”は残るため、工程面の備えは必要です。最終判断は自治体の教育委員会へ必ず確認しましょう。

個人の自己居住用住宅では公費対応となることがある



宅建業者や開発事業者が購入する場合に注意すべき実務上の重み

宅建業者や開発事業者が購入し、分譲や収益化を前提に造成・建築する場合は、調査費用・工期の吸収力が求められます。ここで“全部売主負担”に寄せると交渉が割れやすく、仕入れ機会も逃します。私は、事業計画に調査リスクを織り込んだうえで、①設計変更で回避できる余地、②調査が必要な場合の期間、③資金繰りへの影響、④再販売時の説明責任、まで含めて判断する姿勢がプロの条件だと考えます。土地の仕入れは安さだけでなく、情報の透明性で勝負が決まります。



また、万一調査で埋蔵文化財が出て来た場合に備えて、『試掘調査の段階で遺構や文化財が発見された場合は、買主は本契約を解除できるものとします』との特約を入れてリスクを回避できるような契約を結ぶことをおすすめします。

宅建業者や開発事業者が購入する場合に注意すべき実務上の重み

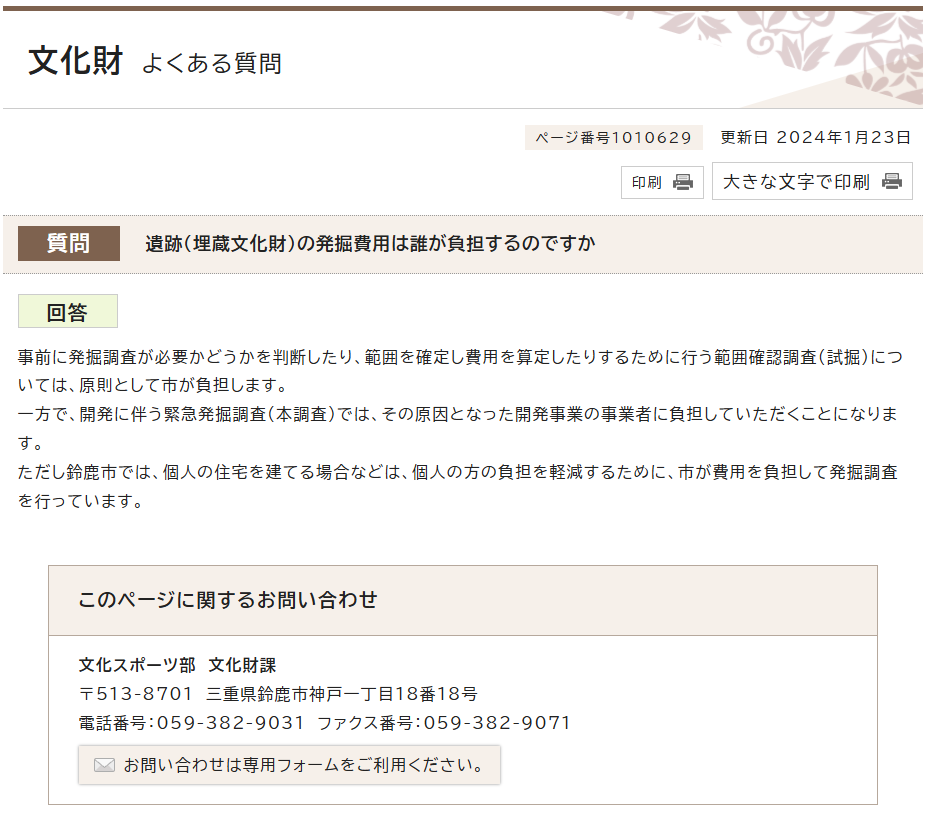

出典:鈴鹿市>遺跡(埋蔵文化財)の発掘費用は誰が負担するのですかより一部抜粋

※文化財保護法自体に「試掘調査(確認調査)の費用は誰が負担する」という明文の規定はありません。しかし、実務上は、遺跡の範囲や内容を確認する試掘調査は、原則として自治体(公費)が負担し、開発行為をおこなう事業者などには負担を求める事もあるようです。





売却前・購入前にやっておくべき実務対応

包蔵地の売買がスムーズに進むかどうかは、「契約前にどこまで不確実性を減らせたか」で決まります。売主は情報を整えて説明力を上げ、買主は計画と照会先を先に押さえる。仲介会社は重要事項説明で“怖い話”を避けずに整理する。この三者の役割分担が噛み合うほど、価格と条件は平穏にまとまります。事前に動くほど、交渉は静かにまとまります。



売主が準備しておくと交渉が安定しやすい資料

売主側で準備できる資料は、①遺跡地図・台帳の照会結果(該当範囲、遺跡名)、②過去の試掘・立会の有無、③既存建物の確認資料(確認済証、検査済証、工事図面)、④地盤改良・井戸・浄化槽など掘削履歴です。これらが揃うと、重要事項説明の記載も具体化し、買主は建築会社へ同じ資料を渡して検討できます。さらに、照会結果を物件資料に反映しておけば、内見後の問い合わせ対応が早くなり、値引き交渉が“後出し”になりにくいのも大きなメリットです。資料が揃うほど、買主の検討スピードが上がり、結果として売却期間が短くなる傾向があります。運用は自治体差があるため、担当窓口で確認しましょう。



買主が契約前に確認したい自治体窓口と建築計画

買主は、契約前に自治体の文化財担当へ照会し、計画する工事で届出が必要か、試掘の可能性があるか、目安のスケジュール感を確認しましょう。併せて建築会社に、基礎形式や杭、造成計画の変更余地を相談しておくと、結果が出た後の手戻りが減ります。特に、ローンのつなぎ資金や仮住まい期間は、包蔵地の“調整期間”を織り込むほど安全です。購入前に確認できない場合は、契約条件に「照会・協議の結果に応じた工程調整の余地」を残す考え方もあります。照会は住所ではなく地番が基本ですので、必ず準備してください。運用は自治体により異なるため、担当課へ照会しましょう。



仲介会社に求めたい重要事項説明とリスク整理の質

重要事項説明では、法令に基づく制限等を説明する枠組みがあり、国土交通省が概要一覧や照会先一覧を集約しています。包蔵地の案件ほど、仲介会社には「届出の要否」「60日前」「調査の種類」「費用負担の考え方」「自治体照会結果」を一枚で整理してもらうと安心です。加えて、買主の将来工事(建替え・解体等)の想定を聞き取り、その工事が掘削に当たるかも説明してもらいましょう。説明が曖昧だと、契約後に“初耳”が増えます。重説は契約の前に読む唯一の公式資料です。分からない点は必ずその場で質問しましょう。最終判断は自治体の教育委員会へ必ず確認しましょう。





埋蔵文化財包蔵地の不動産売買で揉めないための注意点

包蔵地のトラブルは、知識不足よりも“期待のズレ”で起きます。売主は「今は家があるから大丈夫」と思い、買主は「買ったらすぐ建て替えたい」と考える。ここが噛み合わないと、調査や工期の話が出た瞬間に関係が崩れます。契約前に、将来工事の自由度と追加手続きの可能性を揃えることが最大の予防策です。期待のズレを早めに潰すのが最短ルートです。



「建物が建っているから大丈夫」とは言い切れない

既に建物がある土地でも、当時の手続きが現在と同じだったとは限りません。また、建替えで基礎形状や掘削深さが変われば、影響の有無も変わります。遺跡は“点”ではなく“面”なので、過去に問題がなかった場所でも、少し位置がずれるだけで遺構に当たることもあります。現況だけで安心せず、将来工事を前提に照会し、履歴資料を集めるのが安全です。特に「地盤改良の種類(杭の本数・位置・深さ)」は手続きの説明で重要になりやすいので、分かる範囲で整理しておくと良いでしょう。資料がない場合は、その旨も含めて“できる説明”を先に整えておくのが実務です。最新の運用は担当窓口で事前に確認しておきましょう。



解体・建替え・擁壁・配管工事でも影響が出ることがある

注意すべき工事は新築だけではありません。解体後の根切り、擁壁のやり替え、浄化槽、地盤改良、配管の入替えなど、掘削範囲が広がる工事は対象になり得ます。自治体によっては、工事内容によって立会を依頼する運用や、遺跡地図上の色分けで届出要否を案内する例もあります。私は「小工事だから」と自己判断せず、工事内容を一度窓口で確認する癖を付けることが、最大の時短だと思います。修繕でも掘削があるなら要注意、これが初心者の落とし穴です。運用は自治体差があるため、担当窓口で確認しましょう。



契約前に費用負担と工期リスクの認識をそろえる

揉めないためには、契約前に「誰が」「いつ」「何を」「どこまで負担するか」を言語化して共有することです。特に、試掘が必要になった場合の調整、記録保存が必要になった場合の工程・費用、設計変更で回避できる場合の優先順位を整理します。私は、買主が建築計画を持っている案件ほど、契約条件の段階で“調整余地”を確認しておくよう助言しています。口約束ではなく、資料と説明内容を残すことが、将来の安心につながります。最終的には、双方が同じ前提で意思決定できる状態を作ることがゴールです。運用は自治体により異なるため、担当課へ照会しましょう。





埋蔵文化財に関するよくある質問

ここでは、不動産売買の現場でよく聞かれる疑問を、誤解が起きない形で整理します。結論だけでなく「なぜそうなるのか」「どこに確認すべきか」まで書くことで、次の行動が見えるようにします。制度は全国共通でも運用は自治体差があるため“最終確認は教育委員会等の窓口”という前提で読み進めてください。疑問は放置せず、その場で確認しましょう。



埋蔵文化財包蔵地にある土地は必ず安く売らなければいけませんか

必ず安くする必要はありません。価格が下がりやすいのは、将来工事に手続きや調査が入り得るという不確実性が、買主の負担として見られるためです。逆に、照会結果や過去の調査履歴、工事計画の見通しが揃えば、不安は小さくなります。私は「情報の精度=価格の安定」と考え、売主側で資料を整え、買主の質問に即答できる状態を作ってから販売活動に入ることを推奨しています。値付けは最後で構いません。まず“説明の土台”を作るのが先です。買主が自己居住用か事業用かで、受け止め方も変わる点は意識しましょう。最終判断は自治体の教育委員会へ必ず確認しましょう。



既存住宅が建っていれば新築や建替えも問題なく進みますか

既存住宅があることは安心材料の一つですが、保証にはなりません。建替えで掘削深さや位置が変われば、遺構への影響も変わりますし、当時の手続きが適正だったかも別問題です。建替え前提なら、計画段階で文化財担当に相談し、届出の要否、試掘の可能性、目安の工程を確認するのが安全です。購入前に確認できれば、ローン・仮住まい計画も現実的に組めます。反対に、確認せずに契約すると“時間の損”が大きくなりがちです。現況建物がいつ建ち、どこまで掘ったかの履歴も、可能な範囲で確認しましょう。最新の運用は担当窓口で事前に確認しておきましょう。



試掘調査と本調査の違いは何ですか

試掘調査は、工事予定地に埋蔵文化財があるか、工事が影響するかを確認するための調査です。一方、本調査(発掘調査)は、保存が難しい場合に記録保存として遺跡の情報を残すため、より広範囲・長期間に実施されます。試掘の結果によっては、設計変更で現状保存に寄せることもあり得ます。ですので「包蔵地=必ず本調査」ではありません。判断材料を順番に揃えるのが実務です。先に工程と費用の“幅”を見積もっておくと、不安はかなり減ります。購入前の段階で、建築会社に複数案を用意してもらうと安心です。運用は自治体差があるため、担当窓口で確認しましょう。



出土品が出たら所有権はどうなりますか

出土品は、所有者が明らかな場合を除き、発見者が警察署長へ提出する仕組みとされています。鑑査で文化財と認められ、所有者が判明しないものは、原則として都道府県に帰属すると整理されています。また文化庁の報告では、文化財と認定された出土品の多くは所有者不明で国庫に帰属し、原則として地方公共団体へ譲与される運用が示されています。土地所有者が自由に保管・売却できる性質ではない点を押さえておきましょう。工事中に見つかった場合は、まず現状維持と連絡が最優先です。出土品は“地域の共有財産”という視点で捉えると、対応がぶれません。運用は自治体により異なるため、担当課へ照会しましょう。



個人の住宅取得でも費用負担が発生することはありますか

個人住宅は公費制度があるとされますが、完全に“ゼロ”と断言はできません。自治体で運用が異なり、調査の種類(試掘か本調査か)、工事の規模、営利性の有無で扱いが変わることがあります。だからこそ、購入前に「自己居住・非営利での住宅建設」を前提に、窓口へ費用負担の目安と条件(どこまで公費か、工期はどれくらいか)を具体的に確認するのが確実です。確認の際は、建築会社の計画概要(基礎・杭・掘削深さ)を持参すると話が早く進みます。費用だけでなく、工程に影響するポイントも一緒に確認してください。最終判断は自治体の教育委員会へ必ず確認しましょう。





まとめ|埋蔵文化財包蔵地の不動産売買は事前確認で結果が大きく変わる

不動産売買で埋蔵文化財包蔵地に当たったとき、成功の鍵は“事前確認の深さ”です。周知の包蔵地かを確認し、工事着手前の届出(60日前)と試掘の可能性を見積もり、出土品発見時の基本対応まで理解しておく。これだけで買主の不安は具体化され、売主の説明は説得力を持ちます。情報を整えた取引ほど、価格も工程も穏やかに決まり、余計な揉め事を避けられます。最後に、要点だけでもチェックしておきましょう。





松屋不動産販売 佐伯慶智からの助言|埋蔵文化財包蔵地の売買は説明力と段取りで成否が分かれる

私は松屋不動産販売株式会社の代表として、包蔵地の案件ほど「不安に思うような話を早めに出す」ことが、結果として双方を守ると感じています。届出・試掘・本調査は判断を前に進める手順です。売却は照会結果を整えて説明し、購入は工程と費用の幅を織り込みましょう。迷ったら自治体窓口への照会と重要事項説明の整理から。必要があれば私たちが伴走します。まずは「その土地で、将来どんな工事を予定しているか」を一緒に言語化していきましょう。
